Projet d’énergie renouvelable de Pointe-du-Bois

Aperçu du projet

Deux hommes debout près d’un groupe de production en construction.

Située sur la rivière Winnipeg, la centrale de Pointe-du-Bois est notre plus vieille centrale hydroélectrique.

Agrandir l’image : Deux hommes debout près d’un groupe de production en construction.

Beaucoup d’éléments électriques, civils et mécaniques de la centrale de Pointe-du-Bois, notre plus vieille centrale hydroélectrique, ont plus d’un siècle.

Le projet d’énergie renouvelable de Pointe-du-Bois comporte deux volets principaux : le remplacement de groupes de production dans la centrale et la construction d’une nouvelle ligne de transmission dans la région.

Les travaux prévus pour la centrale consistent à installer huit nouveaux groupes électrogènes à Pointe-du-Bois pour remplacer certaines des unités d’origine qui arrivent en fin de vie.

Un groupe électrogène est composé d’une turbine et d’un générateur. L’eau de la rivière pénètre dans la centrale et traverse la turbine, ce qui fait tourner le générateur et produit de l’électricité. Ces travaux de modernisation permettront de prolonger la durée de vie de la station jusqu’en 2055, minimalement. Avec une capacité de production supplémentaire de 380 gigawattheures par an, en moyenne, nous pourrons alimenter 35 000 foyers de plus au Manitoba.

Notre licence actuelle pour la centrale exige le maintien d’un niveau d’eau maximal en amont de la centrale. Les améliorations prévues visent à permettre un retour à la pleine capacité de production de la centrale. Ces améliorations seront effectuées dans le respect des limites ou des exigences énoncées dans la Loi sur l’énergie hydraulique et en vertu de la licence émise pour la centrale de Pointe-du-Bois.

Nouvelle ligne de transmission de Pointe-du-Bois au poste de Whiteshell (PW75)

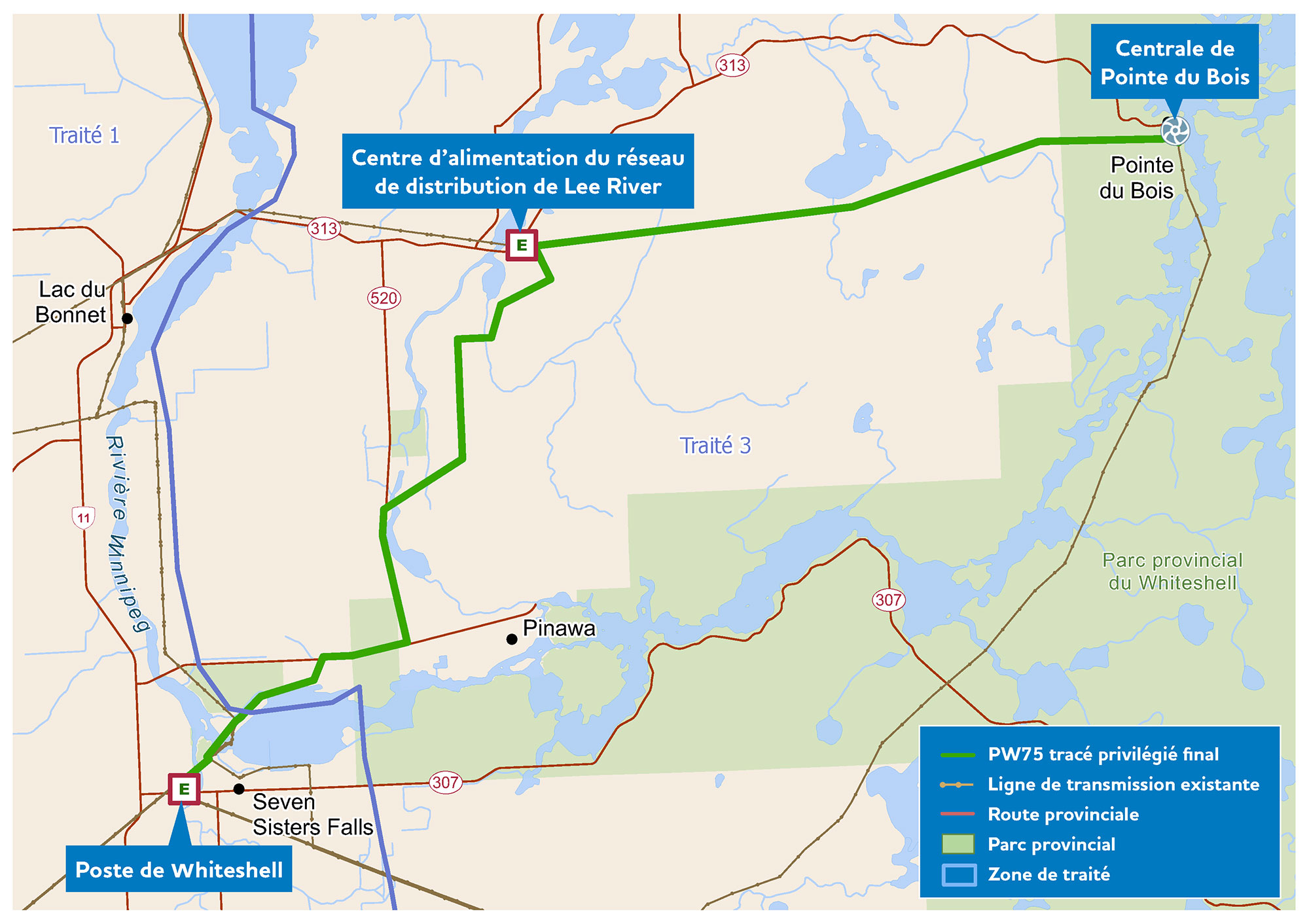

Une carte du tracé final privilégié pour la ligne de transmission de Pointe du Bois à Whiteshell.

Une carte du tracé final privilégié pour la ligne de transmission de Pointe du Bois à Whiteshell.

Agrandir l’image : Une carte du tracé final privilégié pour la ligne de transmission de Pointe du Bois à Whiteshell.

Les lignes de transmission actuelles qui relient la centrale de Pointe-du-Bois à notre réseau vieillissent et n’auront pas la capacité nécessaire pour soutenir la production d’électricité accrue de la centrale lorsque les nouveaux groupes de production seront installés.

Nous prévoyons la construction d’une nouvelle ligne de transport de 115 kilovolts (kV) (appelée PW75), qui s’étendra sur environ 51 kilomètres entre Pointe-du-Bois et la station existante de Whiteshell, ce qui assurera une fiabilité accrue pour nos clients dans les régions environnantes. Cette composante du projet nécessitera une licence de catégorie 2 en vertu de la Loi sur l’environnement (Manitoba).

La nouvelle ligne de transmission de 115 kV, allant de la centrale de Pointe-du-Bois au centre d’alimentation du réseau de distribution de Lee River (le « centre Lee River »), empruntera une servitude actuellement traversée par une ligne de transmission de 66 kV. Cette servitude sera élargie pour qu’elle puisse recevoir la ligne à plus haute tension. La ligne actuelle de 66 kV, qui relie Pointe-du-Bois à Winnipeg, arrive en fin de vie utile et sera mise hors service.

Pour le tronçon de la nouvelle ligne de transmission allant du centre Lee River au poste de Whiteshell, une nouvelle servitude devra être aménagée. Diverses autres mises à niveau sont prévues à la centrale de Pointe-du-Bois et au poste de Whiteshell pour assurer la compatibilité avec les nouveaux ouvrages de transmission.

Nous avons obtenu une licence pour le projet PW75 le 12 septembre 2025.

Comment participer

Nous remercions toutes les personnes qui nous ont fait part de leurs commentaires et qui ont participé au processus de consultation dans le cadre de ce projet. La licence ayant été obtenue, nous lançons la phase de construction. Bien que le processus officiel de consultation qui guide l’évaluation environnementale soit terminé, nous restons ouverts et réceptifs à toute question ou préoccupation qui pourrait survenir pendant la construction et l’exploitation du projet.

Nous continuerons à informer les Premières Nations, la Fédération des Métis du Manitoba, les propriétaires fonciers, les parties intéressées et le grand public des progrès de la construction de la ligne de transport d’électricité.

Une carte de l’état d’avancement des travaux sera disponible avant le début de la construction. Visitez-nous à nouveau bientôt pour savoir plus.

Nous vous invitons à nous faire part de vos commentaires et de vos préoccupations par courriel à projects@hydro.mb.ca ou par téléphone au 1 877 343-1631.

Chronologie

Remplacement des groupes de production

  • préparation préliminaire du chantier et de l’équipement : automne 2022
  • enlèvement des vieux groupes de production : du printemps 2023 au printemps 2024
  • assemblage et installation de la nouvelle unité de production : en cours jusqu’à l’été 2027

Nouvelle ligne de transmission

  • détermination et évaluation des tronçons du tracé privilégié : du printemps 2022 à l’automne 2022
  • consultations sur le tracé privilégié : hiver 2023
  • dépôt du rapport d’évaluation environnementale en vue de l’examen réglementaire : été 2023
  • obtention de la licence : septembre 2025
  • début de la construction de la ligne de transport : hiver 2025-26
  • date de mise en service visée : été 2027

Ce calendrier est sujet à changement.

Mises à jour

Obtention de la licence

Septembre 2025

Le gouvernement du Manitoba a délivré la licence no 3447 en vertu de la Loi sur l’environnement pour la ligne de transport d’électricité entre Pointe-du-Bois au poste de Whiteshell (PW75), dans le cadre du projet d’énergie renouvelable de Pointe-du-Bois. La licence autorise Manitoba Hydro à lancer la construction du projet PW75, une ligne de transmission de 115 kV d’une longueur de 51 kilomètres traversant une servitude existante et reliant Pointe-du-Bois et le centre d’alimentation du réseau de distribution de Lee River, ainsi qu’une nouvelle servitude entre Lee River et le poste actuel de Whiteshell.

Une copie de la licence peut être consultée sur le registre public du gouvernement du Manitoba à l’adresse suivante (en anglais seulement) : https://www.gov.mb.ca/sd/eal/registries/6195/3447.pdf.

Base de données de logements pour la construction du projet

Janvier 2024

Pendant la construction, le personnel et les entrepreneurs qui travaillent sur le Projet d’énergie renouvelable de Pointe-du-Bois recherchent des logements dans la région du projet. Si vous possédez une propriété dans la région que vous seriez prêt à louer (de façon saisonnière ou à l’année) à notre personnel et/ou à nos entrepreneurs, remplissez le formulaire d’inscription pour un logement en location (PDF, 381 Ko, en anglais) et envoyez-le par courriel à projects@ hydro.mb.ca.

Rapport d’évaluation environnementale déposé

Juillet 2023

Nous avons soumis notre rapport d’évaluation environnementale à Environnement et Climat Manitoba pour examen réglementaire en juillet 2023. Lisez le rapport d’évaluation environnementale ici :

Ressources

Les ressources suivantes offrent des informations complémentaires sur le projet :

Principales ressources

PREP: What we heard summary (PDF, 1,4 Mo, en anglais)

Engagement du premier tour
Engagement du deuxième tour
Cartes
Données SIG – projeter des segments d’itinéraire alternatifs à télécharger

Ce fichier ZIP contient des données spatiales sur l’infrastructure du projet en format ESRI Shapefile. Il est possible de les visualiser en utilisant un logiciel de système d’information géographique. Nous recommandons d’extraire les fichiers sur votre ordinateur plutôt que de les ouvrir en ligne. Le fichier « .klm » vous permettra de visualiser le ou les tracés à l’aide de logiciels tels que Google Earth®.
