Aperçu du projet
La feuille de route de notre Planification intégrée des ressources (PIR) 2025 a indiqué que la demande de pointe en électricité dépassera notre capacité d’ici 2029-2030 et que nous aurons besoin d’environ 1 760 mégawatts (MW) de capacité supplémentaire d’ici 2035. Le plan de développement recommandé prévoit une capacité de 750 MW de turbines à combustion.

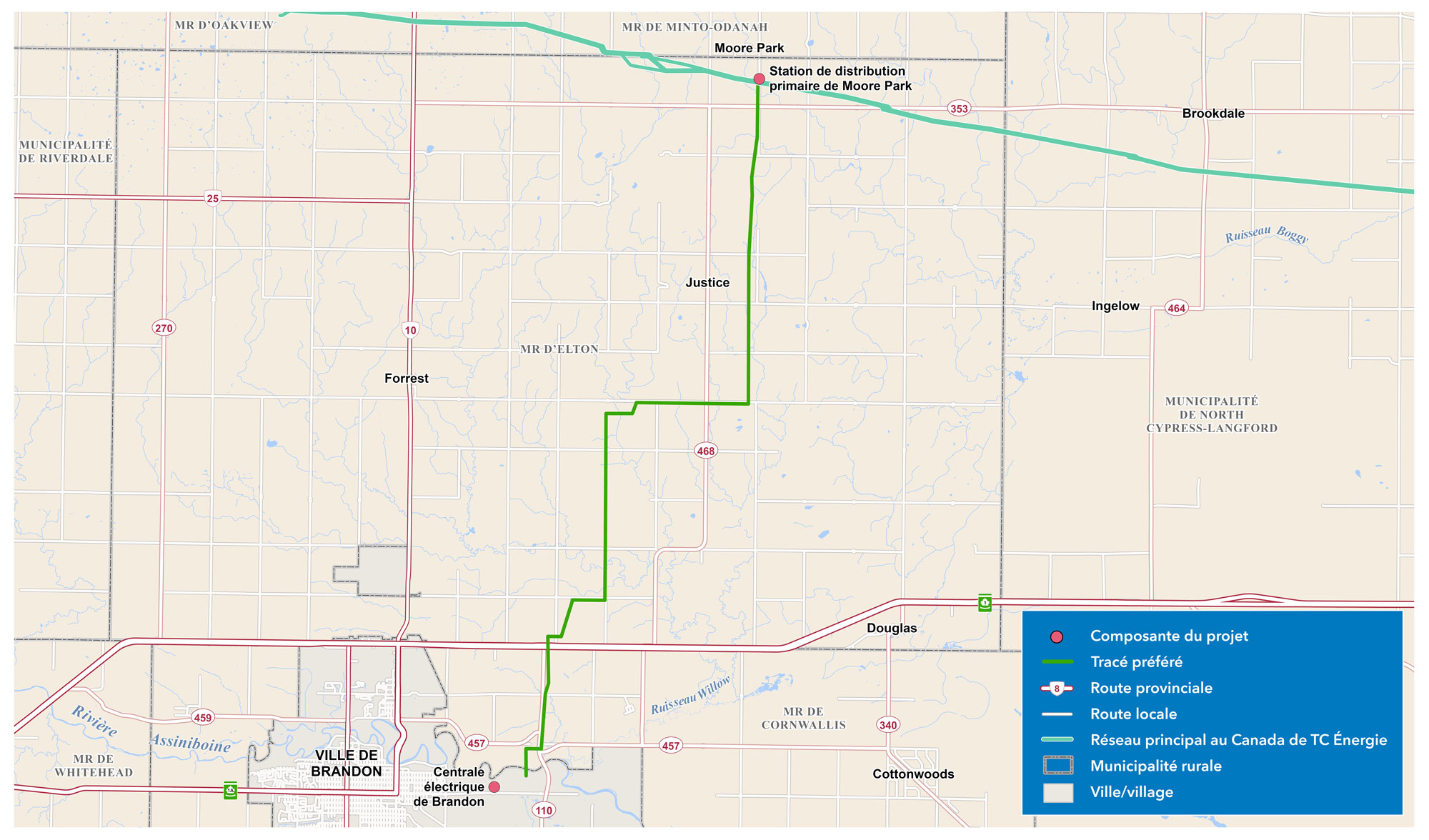

Carte du tracé privilégié pour l’emprise du gazoduc entre la station de distribution primaire de Moore Park, le long du réseau principal au Canada de TC Énergie, et la centrale électrique de Brandon.
Agrandir l’image : Carte de la région de Brandon au Manitoba.
La feuille de route de la PIR 2025 a montré que les ressources mobilisables seront un élément essentiel pour répondre à la demande au cours de la prochaine décennie, en particulier pendant les jours d’hiver les plus froids du Manitoba. Les ressources mobilisables sont celles qui peuvent être activées et désactivées assez facilement pour répondre aux variations de la demande. Il est essentiel de répondre à la demande de pointe pendant les jours les plus froids de l’hiver manitobain.
Pour y répondre, nous poursuivons le développement d’unités supplémentaires de turbines à combustion à la centrale électrique de Brandon. Ces turbines, initialement alimentées au gaz naturel, offrent une ressource mobilisable fiable qui peut être élaborée relativement rapidement. Selon la conjoncture économique et la planification et la modélisation actuelles du système, nous prévoyons que les turbines à combustion ne fonctionneront que rarement, principalement pour répondre à la demande de pointe et comme solution de secours pendant les périodes de sécheresse, les conditions météorologiques exceptionnelles ou d’autres situations d’urgence du système.
Nous recherchons des turbines à double combustible ou adaptables à des combustibles de remplacement, tels que l’hydrogène, afin de garantir une flexibilité à long terme. La modélisation de la PIR a toujours cerné les turbines à combustion comme une option réalisable, mais aucune décision définitive n’a été prise.
Le projet de capacité mobilisable de Brandon se compose de trois parties principales : la planification de nouvelles unités de turbines à combustion à la centrale de Brandon, l’amélioration du transport et de la distribution d’électricité, et la planification et le tracé d’une emprise pour de nouveaux gazoducs dans la région. L’emprise, proposée par Manitoba Hydro au nom de Centra Gas, comprendra un gazoduc qui acheminera du gaz naturel non odorisé depuis le réseau principal canadien de TC Énergie jusqu’à la centrale électrique de Brandon.
Approbations requises
Le projet est soumis à un certain nombre d’autorisations, notamment un examen des nouvelles installations importantes par la Régie des services publics, un avis de modification de la licence délivrée en vertu de la Loi sur l’environnement pour la centrale de Brandon (2497 R, gov.mb.ca, PDF, 641 Ko, en anglais) et une nouvelle licence en vertu de la Loi sur l’environnement pour le droit de passage du gazoduc. Certaines parties du projet peuvent également faire l’objet d’un examen réglementaire au titre de la Loi sur l’évaluation d’impact fédérale.
Comment participer
Nous continuons à recueillir vos commentaires concernant les turbines à combustion et les travaux de modernisation du réseau de transport d’électricité, afin de nous aider à élaborer notre avis de modification de la licence délivrée en vertu de la Loi sur l’environnement pour la centrale de Brandon.
Nous avons choisi un tracé privilégié pour l’emprise du gazoduc en nous basant sur les commentaires reçus lors du premier cycle de mobilisation et sur le processus d’évaluation environnementale mené jusqu’à présent.
Voir le tracé privilégié plus en détail sur le portail de rétroaction de la carte interactive (arcgis.com).
Le deuxième cycle de mobilisation a commencé et sera ouvert jusqu’au 31 juillet 2026.
Journées portes ouvertes
Nous organiserons deux journées portes ouvertes en juin. Passez quand vous voulez pour en apprendre davantage sur le projet et faire part de vos commentaires.
Samedi 6 juin de 12 h à 14 h 30 - Douglas
- Douglas Hall & Rink, situé au 103, rue Railway, Douglas, Man.
Mercredi 10 juin de 17 h 30 à 20 h 30 – Brandon
- Brandon Legion, 560, 13e rue Est, Brandon, Man.
Séances d’information virtuelles
Nous organiserons des séances d’information virtuelles sur Microsoft Teams afin de faire le point sur le projet, de recueillir des commentaires et de répondre aux questions :
- Inscrivez-vous pour le 9 juin à 19 h
- Inscrivez-vous pour le 17 juin à 19 h
- Inscrivez-vous pour le 19 juin à 12 h
Participez à notre enquête
Nous avons élaboré une courte enquête pour recueillir vos idées, vos intérêts et vos préoccupations au sujet du tracé privilégié pour l’emprise du nouveau gazoduc. Cette enquête sera accessible jusqu’au 31 juillet 2026 (en anglais).
Répondre à l’enquêteCalendrier
Unités de turbines à combustion
- Préconsultation : novembre à décembre 2025
- Examen des nouvelles installations importantes avec la Régie des services publics : début 2026
- Consultation : janvier 2026 à juin 2026
- Dépôt de l’avis de modification aux fins d’examen réglementaire : été 2026
- Décision d’octroi de licence : fin 2027
- Début de la construction de l’unité de turbine à combustion, si l’avis de modification est approuvé : début 2028
- Date cible de mise en service : été 2030
Droit de passage d’un nouveau gazoduc
- Préconsultation : novembre à décembre 2025
- Premier cycle de consultation : janvier 2026 à mars 2026
- Deuxième cycle de consultation : mai 2026 à juillet 2026
- Dépôt du rapport d’évaluation environnementale aux fins de l’examen réglementaire : automne 2026
- Décision d’octroi de licence : prévue au printemps 2028
- Début de la construction du gazoduc, si la licence est approuvée : été 2028
- Date cible de mise en service : été 2030
Ressources
Les ressources suivantes offrent des informations complémentaires sur le projet :
Ressources en vedette
Engagement du premier tour
Données SIG
Ce fichier ZIP contient des données spatiales sur l’infrastructure du projet en format de fichiers de forme ESRI. Il est possible de les visualiser en utilisant un logiciel de système d’information géographique (SIG). Nous vous recommandons d’extraire les fichiers sur votre ordinateur, plutôt que de les ouvrir en ligne. Le fichier KML vous permettra de voir le ou les tracés avec un logiciel comme Google Earth®.
Ne téléchargez pas ces fichiers s’ils dépassent les capacités de votre ordinateur ou de votre connexion Internet, car ils peuvent entraîner un arrêt temporaire de votre ordinateur (nécessitant un redémarrage).
